Бетонски пад: циљеви и методе изградње
Зашто поставити бетонски јастук под темељ? У којим случајевима је његова употреба оправдана? Које брендове бетона могу користити? Да ли је армирање потребно? Покушајмо пронаћи одговоре на ову листу питања.

О терминологији
Прво, хајде да одвојимо муве од пелена.
Оно што се обично назива јастук није увек у складу са важећим регулаторним документима.
- Ниво слабог квалитета бетона, који штити монолитну основу од цурења млијека цемента у тло у фази наливања и од агресивних ефеката тла и подземних вода у будућности, назива се бетонска припрема.
Поред тога: припремање бетона је често један од доњих слојева торте бетонског пода дуж земље. У овом случају служи равномерно распоређивање оптерећења на изолацији: бетон штити од неравномјерног притиска одоздо са променљивом густином или неуједначеним скупљањем тла.
- У ствари, потребан је јастук за дистрибуцију притиска на тлу преко њеног већег подручја и за спречавање деформације предплодне основе.

Циљеви
Ако је ситуација са циљевима конкретне припреме сасвим јасна, онда би се сврха изградње јастука требало мало разјаснити. Заправо, они су детаљно описани у тачки 2.195 приручника за пројектовање темеља, што је анекс СНиП 2.02.01-83. Према документу, не би требало користити префабриковане основе правоугаоне плоче:
Препорука | Образложење |
На слободним песковима | Неуједначена скупљање тла са ниском носивошћу може довести до деформације основе зграде |
О меким земљиштима | Деформација може бити узрокована мјерењем мраза или течности таласа када је влажно |
На тлу са променљивом компресибилношћу | Са истим специфичним оптерећењем, база ће бити неуједначена |
У сеизмички опасним подручјима са сеизмичност од 7 или више тачака | Са таласним вибрацијама земљишта, ширење сеизмичког таласа у одсуству круте базе довело је до уништавања зидова. |

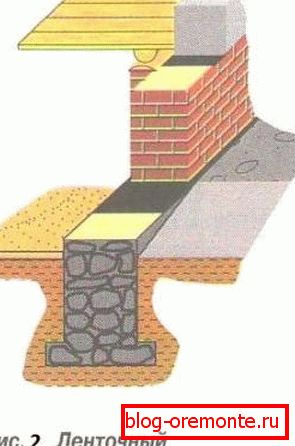

А ево јастука? И ево где: префабриковани темељ на бетону који има довољно снаге имаће сва својства монолита.
Посебно треба одредити ситуацију када је ваздушни јастук потребан за дистрибуцију притиска на земљишту са ниском носивошћу. У овом случају, основа не мора нужно да буде монолитна: основне плоче ФЛ-а су посебно дизајниране да изврше ову функцију.
Важна тачка: вертикални шавови предплодне основе (укључујући између ФЛ плоча и ФБС блокова) се врше стриктно са бандажирањем. Постављање два или више шавова на истој вертици је директна стаза за појаву пукотина у зидовима.

Строительство
Припрема
Упутства за изградњу бетонске припреме за темељ или завршне кошуљице више него једноставне.
- Дно јаме или рова је изравнано и потиснуто што је више могуће.
- На тлу умјерене густоће и земљотреса врши се песковито постељицу дебљине око 10 цм.. Песак се просипава са пуно воде за максимално скупљање. На густим песковитим и пешчаним земљама постељина није потребна; на каменој земљи, из очигледних разлога, јастук није потребан.
- Ниво водонепропусности се шири преко постељине (по правилу, трака густог полиетилена са преклопом од 10 центиметара).
- На хидроизолацији бетонски слој је постављен (без ојачања) дебљине 100 мм. Минимално дозвољено, у складу са СП 50-101-2004, бетон за чврстоћу - М50. Обично се користи М100, а цена коцке је чак и нешто нижа због употребе грубог агрегата агрегата (са јачином само М50 решења).

Када припремате бетонску мешавину независно, можете користити таблицу пропорција:
Ознака снаге | М400 цемент: песак: дробљени камен |
М100 | 1 : 4,6 : 7 |
М150 | 1 : 3,5 : 5,7 |
М200 | 1 : 2,8 : 4,8 |
М300 | 1 : 1,9 : 3,7 |
- Даљи рад се наставља за око недељу дана - након што је бетон постављен на минималну снагу.
Подушка
Како су армирани бетонски јастучићи конструисани за темељне траке?
Израчунавање
Требало би да се заснива на додатним подацима - носивости земљишта и масе по метру зида. Претпоставимо да метар зида тежи 7 тона, а носивост тла је 1 кгф / цм2. Тада површина по метру јастука треба да буде једнака 7000/1 = 7000 цм2; ширина 7000/100 = 70 цм.
Напомена: не-кружне и фракционе вриједности се заокружују до вишеструка од 10 центиметара. Стока на носачу никада неће бити завршена.
Дебљина јастука је обично 300 - 400 мм.
Ојачање
Израђен је од ојачавајућих штапова дебљине 12 мм. Мрежаста ћелија - 200 мм. Арматурни кавез је направљен двоструким слојем; мреже морају бити око 50 мм од површине монолита.

Для крепления стержней используется отожженная вязальная проволока. Ојачање нигде не должно выходить на поверхность.
Постељина
На земљаним земљиштима, у овом случају, препоручљиво је сипати дно рова песком или шљунком. Како осигурати смањивање песка - већ знамо; најједноставнии противник за рушевину може се с властитим рукама саградити од комада чамца са ручком прикованом на њега.
Дебљина постељине - 10 - 15 цм.
Попуните
А у овом случају је боље поставити на кревет слој од полиетилена, који спречава одлив цементног млека. Затим се јастук прелије са два слоја уз обавезно спајање сваког слоја.
Током паузе у раду, нови део се сипа или пре подешавања претходно попуњеног или након добијања чврстоће не мање од 1,5 МПа (што приближно одговара 3-4 дана од тренутка полагања на температури од 20 ° Ц).

Закључак
Надамо се да ће наше препоруке помоћи читаоцу у самоградњи. Као и обично, видео у овом чланку ће му понудити додатну тему. Успехи!
