Самостална бетонирање нагнуте површине. уређење нагиба
У великом броју чланака на нашем порталу причали смо о томе како правилно направити равну цементну кошуљицу. Можда је време да се разговара о томе како бетонирати бетон с косом површином.
Тема овог чланка је релевантна, јер у свакој кући ће вероватно бити одређеног броја површина које се не налазе тачно, али под одређеним углом према хоризонту. То ће бити о овим површинама и о њима ће се даље дискутовати о начинима њихове производње.

Подна кошуљица, под углом

У грађевинској пракси, често је неопходно инсталирати нагнуте кошуљице. По правилу, ово се ради како би се надокнадила разлика између суседних површина, како би се уредиле приступне рампе и рампе уз неорганизовано преусмеравање растопљене воде из зграде.
Наравно, постоје и многи други разлози за цементирање површина са нагибом у односу на линију хоризонта, и све ово је лако учинити ако имате искуства у раду са минобацачима.

Конвенционално, нагнуте кошуљице могу се подијелити у двије категорије, наиме, спољашње и унутрашње. Размотрите карактеристике примене сваке од ове две категорије, али прво ћемо дефинисати опште карактеристике производње цементних подова.
Карактеристике конструкције подног дна

Без обзира да ли правите бетонски под - равно или нагнуто, постоје општа правила која ћете морати да пратите.
Упуте за уређење бетонског пода се фазирају и састоје се од следећих тачака:
- Припрема радне површине (ове и следеће две фазе су релевантне приликом рада на терену). У тој фази, земљиште се ослобађа, сва вегетација се уклања, која касније може расти и оштетити завршену структуру. Потом се цела површина темељито затреба.

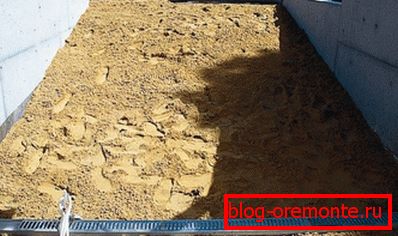

- Пуњење јастука за песак. У овој фази се сипају песак. Дебљина слоја се одређује у складу са процењеном дебљином кошуљице. Ако се излази из гараже до улице, слој позади може бити дебљине до 5 цм. Пијесак је пажљиво раммеран.
- Пуњење рубља. У овој фази постављен је слој средњег рубова, који је такође под притиском, тако да се отвара у песку. Дебљина овог слоја није већа од 5 цм.
- Уградња светиљки. Инсталирајте светионике који ће поравнати малтер. Можда је ово најтежа и најважнија фаза, јер конфигурација завршене структуре зависи од његове примене.
- Припрема раствора Обавља се у стандардним размјерама: 1 дио цемента од ознаке М200 до 3 дјелова мијешаног пијеска без глине нечистоће. Приликом припреме раствора, вода се постепено постепено, тако да готов производ пузи са нагињане лопатицице и не задржава се и не пада од њега.

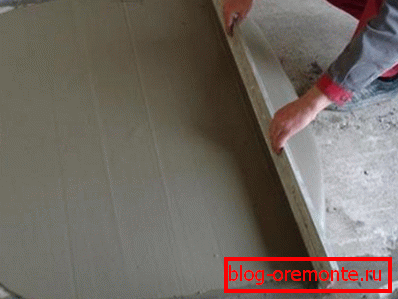

- Распитамо решење. Ако је под направљен са очекивањима ниског механичког оптерећења, онда се бетон поставља истовремено и изравнан правилом или великом лопатицом на светионици. Ако говоримо о вањским естрима, који ће бити подложни знатним механичким оптерећењима, током постављања раствора, потребно је ојачати структуру помоћу мреже или арматурних шипки.
- Заштитили смо отопљено решење од сушења.. Да би се спречило пуцање бетонске подлоге, током 3-7 дана површина мора бити напуњена водом, тако да се слој положеног материјала исушује равномерно.
Карактеристике распореда нагиба кравате у туш кабини

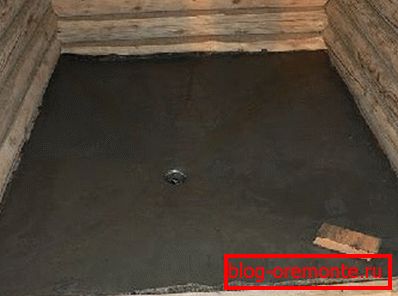

Под у соби за туширање се разликује од пода у другој просторији, уз присуство мердевина (уграђени сифон за одвод) у који се користи вода. Да би вода ишла у сифон, а не да стагнира у различитим деловима туша, под је направљен у облику четири ивице које се приближавају из углова просторије до умиваоника.
Одвод треба да се налази испод линије споја зидова и пода. Пре наношења малтера потребно је проверити ефикасност одвода, у супротном ће се поправити и дијамантско бушење рупа у бетону.
Важно: При уређивању тушева у појединачним кућама или становима није препоручљиво направити разлике у разини више од 2 цм по метру. Имајући већи нагиб, подножје пода неће бити погодно за нормално коришћење. Поред тога, прекомерна разина у нивоу значајно ће компликовати накнадно постављање плочице својим рукама.

Традиционални изглед пражњења је позиционирање тачно у средини или постављање оффсет на један од углова.
Прва шема је лакша за имплементацију, јер ће светионици (метални водичи) морати бити постављени под једним углом. У другом случају, свјетионици ће се налазити у другом реду. Логично је претпоставити да ће свјетионици у дијелу гдје се одвод налази ближе зиду краћи.
У првом случају, поступак инсталације за светионике је следећи:
- први светионик је постављен у правцу од одвода до супротног угла просторије;
- онда на нивоу на зиду означимо локацију преосталих светионика у односу на први светионик.
Важно: У већини туша биће неугодно радити с правилом пуног формата, па је боље користити широку (најмање 60 цм) и уску (до 20 цм) шпатулу за рад са бетоном.
У случају да се одвод испразни, радимо, баш као у претходно описаној методи, али уз разлику да ће дужина свјетионика бити другачија, те стога ће бити неопходно преузети одговорнији став према мерењима.
Решење за производњу таквих кошуљица постаје дебље од формирања равних површина. Тако ће бити лакше формирати косину. У екстремном случају, рад са малтером, могуће је признати присуство малих неправилности, јер се у поступку финиширања могу поправити помоћу лепкова за плочице. Да би се елиминисали велики недостаци, потребно је сјецкање армираног бетона са круговима дијаманта.
Карактеристике уређења косог прилаза до гараже

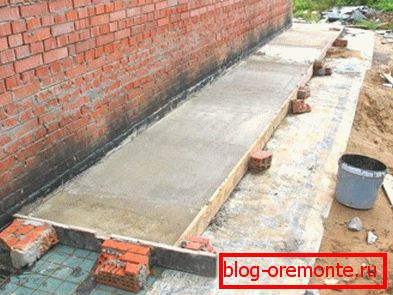

Спољни естрихи, направљени са нагибом, најчешће се користе приликом изласка из гараже на улицу.
С обзиром на то да ће возило са масом од око тоне периодично кретати дуж ове конструкције, потребно је водити рачуна о одговарајућој армираности бетона. Да би Ф / Б дизајн могао да издржи тешка оптерећења, за припрему малтера користи се цемент М300. Поред тога, неопходно је извршити армирање користећи мрежу са минималном дебљином од 2 мм и ширином мреже од 50 мм.
Ојачана мрежа треба поставити на висини од 75% од укупне дебљине кошуљице. Дакле, прво направите слој висине кошуљице? од дебљине слоја на месту где се налази у близини гараже. Затим је постављена мрежа, а на врху је додатни слој малтера.

Као иу првом случају, једина значајна разлика између нагнуте базе и чак естриха је потреба за уградњом светиљки под потребним углом.
Пошто не постоји посебан алат за нагињање уградње светиљки, примјењује се ниво воде и ручно израђени шаблони. Шаблон се састоји од две траке, сигурно причвршћених под углом помоћу којих се кошуљица уклапа у један од зидова. Разлика у нивоу у случају изласка из гараже може бити до 5 цм по 1 метар.
Како направити оплату за ливење нагнутих површина
За почетак, размотрите карактеристике производње оплате на примеру рампе на излазу из гараже.
Оплата за изградњу нагнуте површине израђена је од плоча од 100 * 20 мм или од ламиниране шперплоче, чија цијена је ниска. Измерите висину разлике између нивоа излаза и, у складу са овим мерењима, исечите бочне зидове, који ће имати облик троугла.
Припремљени зидови су постављени на бочним странама будућег конгреса и опружени су са дрвеним колегама и реквизијама плоча. Оптерећење оплате за бетон је мало, тако да у производњи реквизита можете да примените различита импровизована средства.
Ако је разлика у нивоима незнатна, поред бочних зидова, монтирају се светионице и дебелим цементним малтером положеним глетером. Ако је нагиб излаза велики, у процесу сипања бетона, горњи отворени део оплате мора бити додатно обложен шперплочом како би се спречило отицање раствора.
Користећи оплату са горњом подлогом, мало је вероватно да ће се решење савршено равномерно сипати. Али неправилности се могу заптивити цементним малтером одмах након што су оплате демонтиране.
То је ред величине теже направити оплату за производњу косих подова. Овај дизајн се користи за изградњу кровишта великих зграда, као и за гараже и велики број економских објеката.

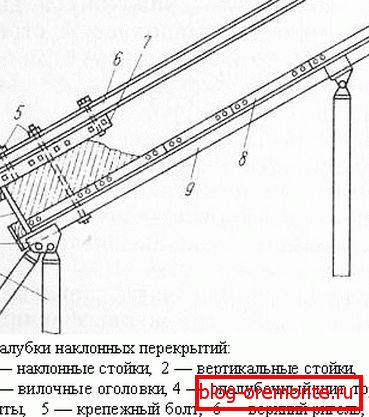

Код индустријског ливења нагнутих подова користи се готову металну оплату. Пример такве конструкције можете видети на дијаграму.

Такође је могуће направити сопствену оплату за ливење нагнутих подова. Али морате схватити да ће тежина ливења бити импресивна, а оптерећење на цијелој конструкцији ће бити велико. Према томе, оплата треба да буде што јача и поузданија. Као план за изградњу таквих оплата, можете примијенити горенаведену схему металне конструкције.
Закључак
Сада знате како бетонирати под углом и сами можете сами да се носите са овим задатком. Ако имате било каквих питања, погледајте видео у овом чланку.
